시운전 중인 신월성 1호기 부하탈락시험 수행
cbn기독교방송 기자 / iyunkim@daum.net 입력 : 2012년 06월 22일

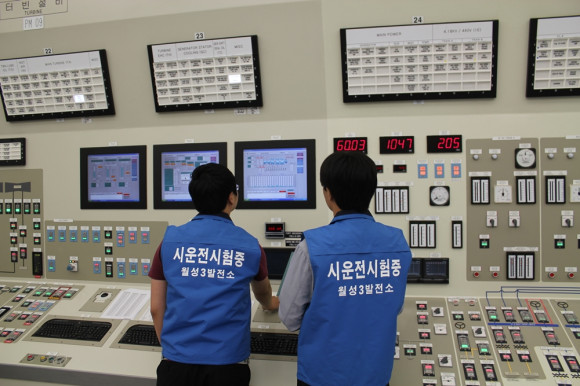

|  | | ⓒ CBN 기독교 방송 | | 한국수력원자력(주) 월성원자력본부(본부장 이청구)는 “21일 신월성 1호기(100만㎾급)의 터빈-발전기 정지 시험을 성공적으로 마쳤다”고 밝혔다.
월성원자력은 다음 시험 일정으로 “전력수요 피크 시간을 피해 24일 10시부터 100% 출력운전 중 송전용 차단기를 일시에 차단했을 때 발전소가 안정적으로 유지되는지를 시험하는 ‘부하 탈락 시험’과 외부 전원 없이 자체 발전기 전원에 의해 발전소가 안정적으로 유지되는지를 확인하는 ‘소내부하 운전시험’ 및 비상디젤 발전기의 전원만으로 발전소가 안정적으로 유지되는지를 확인하는 ‘소외전원 상실시험’ 등을 수행할 예정“이라고 밝혔다.
이는 신월성 1호기가 그동안 수행했던 상업운전 전에 수행해야할 150여건의 시험 중 하나이며 시운전은 본격적으로 전력을 생산하는 상업운전 이전에 인위적으로 고장신호를 발생시켜 발전소 설비가 안전하게 설계된 대로 작동하는 지 확인하는 과정이다.
|
cbn기독교방송 기자 / iyunkim@daum.net  입력 : 2012년 06월 22일
- Copyrights ⓒ씨비엔뉴스. 무단 전재 및 재배포 금지 -
|
|
칼럼 >
기획/특집 >
기자수첩
 |
이재영 기자 |
|
 |
이재영 기자 |
|
방문자수
|
어제 방문자 수 : 22,391 |
오늘 방문자 수 : 4,719 |
총 방문자 수 : 84,036,723 |
|
상호: 씨비엔뉴스 / 주소: 경주시 외동읍 본동길15-8 2층 / 발행인.편집인.대표: 이채근 / 청소년보호책임자 : 김병철 mail: egbsnews@naver.com / Tel: 054-741-8866 / Fax : 02-6455-4300 / 정기간행물 등록번호 : 경북, 아00206 / 등록일 : 2012년 1월 20일 Copyright ⓒ 씨비엔뉴스 All Rights Reserved. 본지는 신문 윤리강령 및 그 실천요강을 준수함
|
|
